L'essentiel du raccordement Enedis

  • La demande se dépose sur le portail officiel connect-racco.enedis.fr (ou au 09 70 83 19 70) ; l'espace en ligne permet de suivre l'avancement du dossier, de télécharger le devis et de payer.
  • Pour un particulier jusqu'à 36 kVA, le tarif réglementé va de 426,24 € à 1 684,80 € TTC hors extension de réseau (barème de raccordement Enedis).
  • Le délai moyen est de 2,5 mois sans extension et d'environ 5 mois avec extension du réseau basse tension.
  • Le Consuel jaune est obligatoire avant la mise en service : le raccordement branche l'installation au réseau, il ne fournit pas l'électricité (contrat fournisseur requis).

Le raccordement Enedis en deux phrases

Le raccordement Enedis se demande sur le portail de raccordement officiel connect-racco.enedis.fr (ou au 09 70 83 19 70) : c'est là que vous déposez la demande, suivez l'avancement du dossier, téléchargez le devis et payez en ligne. Pour un particulier jusqu'à 36 kVA (le kVA mesure la puissance de votre compteur : un logement classique est en 6 ou 9 kVA), le tarif réglementé est compris entre 426,24 € et 1 684,80 € TTC hors extension, et le délai moyen est de 2,5 à 5 mois selon la complexité. Le devis est envoyé sous 10 jours ouvrés et reste valable 3 mois ; le tarif est identique partout en France métropolitaine, car fixé par la CRE.

À retenir

Le raccordement Enedis branche votre logement au réseau ; il ne vous fournit pas d'électricité. Pour activer le compteur à la fin des travaux, vous souscrivez un contrat auprès d'un fournisseur (EDF, ENGIE, TotalEnergies, alternatif…), qui demande la mise en service à Enedis. Attention : le prix Enedis ne comprend ni vos propres travaux (tranchées, fourreau, emplacement du coffret), ni l'électricien qui délivre le Consuel jaune (l'attestation de conformité de votre installation) : à budgéter en plus.

Trois cas de raccordement Enedis

Le raccordement définitif Enedis couvre trois situations distinctes pour les particuliers : brancher un logement neuf au réseau, augmenter la puissance d'un compteur existant, ou raccorder une installation photovoltaïque pour la revente du surplus ou la revente totale.

Cas 1

Logement neuf

Construction neuve ou logement jamais raccordé : création complète du branchement public + privé. Procédure intégrale, Consuel obligatoire, délais 2,5 à 5 mois selon la nécessité d'étendre le réseau BT.

Cas 2

Extension de puissance

Passage à une puissance supérieure (par exemple 6 → 9 kVA), passage de monophasé à triphasé, ajout d'un usage gourmand (borne de recharge VE, pompe à chaleur). Procédure simplifiée si le réseau existant le permet.

Cas 3

Panneaux photovoltaïques

Installation solaire en autoconsommation avec revente du surplus (raccordement gratuit) ou en revente totale (raccordement payant : 57,82 € TTC pour une nouvelle installation, barème de raccordement Enedis).

Pour un chantier ou un événement temporaire (concert, marché, tournage, fête), vous ne demandez pas un raccordement définitif mais un raccordement provisoire Enedis : procédure allégée, Consuel non requis, délais 25 à 60 jours, tarifs entre 39,60 € et 734,40 € TTC selon le type d'installation.

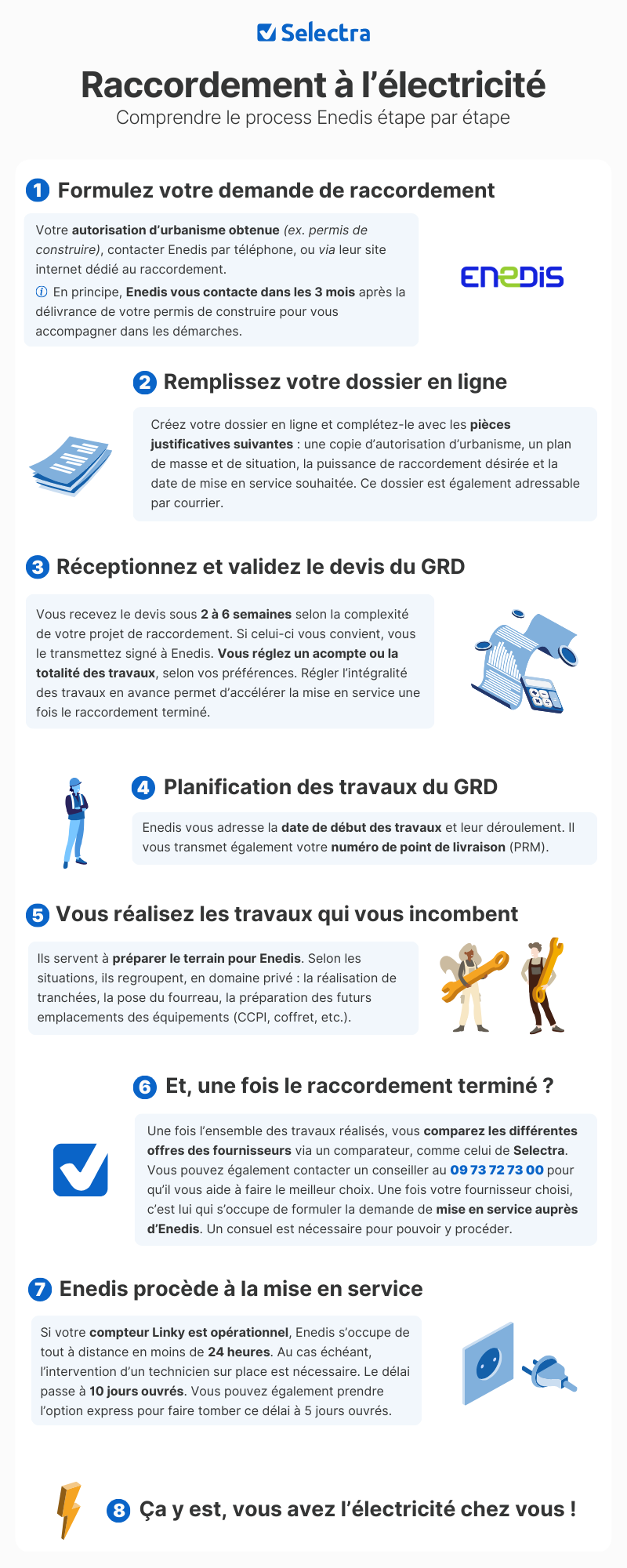

Demande de raccordement : la procédure en 4 étapes

Quatre étapes : (1) déposer le dossier sur connect-racco.enedis.fr, (2) recevoir puis payer le devis, (3) faire les travaux à votre charge, (4) obtenir la mise en service. Vous suivez chacune depuis votre espace en ligne.

1

Constitution du dossier

Vous déposez votre demande sur connect-racco.enedis.fr avec les informations du projet (type de logement, puissance souhaitée, date de fin de travaux, coordonnées du maître d'ouvrage) et les pièces justificatives (plan de masse, autorisation d'urbanisme, plan de situation, photos).

2

Réception et validation du devis

Enedis transmet le devis sous 10 jours ouvrés (jusqu'à 6 semaines si une extension réseau est nécessaire). Le devis détaille les travaux Enedis, le montant à votre charge, vos travaux à faire (tranchées, fourreau, emplacements coffret) et le calendrier prévisionnel ; validité : 3 mois. Vous suivez l'avancement de votre dossier, téléchargez le devis et payez en ligne directement depuis votre espace sur connect-racco.enedis.fr.

3

Planification et travaux

Après acompte, Enedis vous communique la date de début des travaux. Vous préparez le terrain selon le devis (tranchées, pose du fourreau, emplacements coffret).

4

Fin des travaux et mise en service

Solde de la facture, transmission du Consuel jaune à Enedis, attribution du numéro PRM (l'identifiant à 14 chiffres de votre compteur, qu'on vous demandera pour souscrire votre contrat), souscription d'un contrat auprès d'un fournisseur qui déclenche la mise en service du compteur.

Pénalité si vos travaux ne sont pas prêts

Si les travaux à votre charge (tranchées, fourreau, emplacements coffret) ne sont pas terminés à la date prévue dans le devis, Enedis applique une pénalité de 114 €. À l'inverse, si Enedis dépasse le délai annoncé dans le devis, vous pouvez prétendre à une indemnité de retard selon les conditions du barème de raccordement Enedis.

Prix du raccordement Enedis : la grille particulière

Comptez de 426 € à 1 685 € TTC selon votre cas ; le tarif est réglementé par la CRE, donc identique partout en France métropolitaine. Il dépend du type de branchement et de la nécessité ou non d'une extension de réseau basse tension.

En pratique : si le réseau électrique passe déjà devant votre terrain, vous êtes sur l'une des deux premières lignes du tableau ; s'il faut tirer une ligne jusqu'à chez vous (terrain isolé), c'est « sur devis ». En cas de doute, c'est le devis officiel Enedis qui tranche.

Tarifs Enedis du raccordement particulier selon le type de branchement
Type de branchement Cas typique Tarif TTC
Branchement domaine privé seul (< 12 m) Réseau BT déjà devant le terrain, branchement court 426,24 €
Branchement complet (public + privé, > 12 m) Création de la liaison réseau → compteur 1 053 → 1 684,80 €
Avec extension de réseau BT Terrain isolé, ligne basse tension à créer en amont Sur devis (selon longueur)
Photovoltaïque autoconsommation + revente surplus Installation déjà raccordée, ajout production Gratuit
Photovoltaïque revente totale Nouvelle installation, vente intégrale à EDF OA 57,82 €

Tarifs TTC indicatifs particuliers jusqu'à 36 kVA, barème de raccordement Enedis (référence PRO RAC 03E, avril 2025). Le devis officiel transmis par Enedis tient compte de votre situation précise.

Le tarif du raccordement Enedis varie selon plusieurs critères :

  • La distance entre le réseau existant et votre logement ;
  • La puissance souscrite (3 à 36 kVA pour un particulier) ;
  • Le type de branchement (type 1 jusqu'à 12 kVA, type 2 au-delà) ;
  • La nature du terrain (voirie, passage sous route, traversée privée) ;
  • Les éventuels travaux d'extension réseau nécessaires.

Le tarif couvre :

  • La création ou l'extension du réseau basse tension jusqu'au compteur ;
  • La pose du compteur Linky ;
  • Les démarches administratives associées au raccordement.

Délais Enedis : 2,5 à 5 mois en moyenne

Le délai global entre votre demande et la mise en service effective du compteur dépend essentiellement de la nécessité ou non d'une extension du réseau basse tension. Source : délibération CRE n° 2025-78.

Cas favorable

Sans extension de réseau

Le réseau basse tension passe déjà devant le terrain : il suffit de créer le branchement individuel. Délai moyen : 2,5 mois entre la demande et la mise en service.

Cas complexe

Avec extension de réseau

Le terrain est isolé, une ligne BT supplémentaire est à créer en amont. Délai moyen : 5 mois entre la demande et la mise en service, avec devis Enedis envoyé sous 6 semaines.

Anticiper pour ne pas retarder le chantier

Lancez votre demande de raccordement dès l'obtention du permis de construire, sans attendre la fin du gros œuvre. Le délai de 2,5 à 5 mois court à partir de la demande complète, pas du début des travaux du logement : c'est souvent ce qui ralentit la mise en service finale.

Pour un chantier ou un événement : le raccordement provisoire

Si vous avez besoin d'alimenter électriquement un chantier de construction, un marché, un concert, une fête ou un tournage, vous ne demandez pas un raccordement définitif mais un raccordement provisoire Enedis. Procédure allégée, Consuel non requis, délais 25 à 60 jours selon la zone (Paris ayant des délais plus longs).

Tarifs raccordement provisoire

Selon le type d'installation, le prix se situe entre 39,60 € (branchement provisoire non fixe basique) et 734,40 € TTC (compteur de chantier équipé). La procédure détaillée et les délais par zone figurent sur notre guide dédié au raccordement provisoire Enedis.

À la fin du raccordement : choisir un fournisseur d'électricité

Une fois le raccordement Enedis terminé et le Consuel transmis, vous devez souscrire un contrat auprès d'un fournisseur d'électricité pour activer le compteur. C'est le fournisseur qui demande la mise en service à Enedis ; tous proposent ce service, mais les tarifs au kWh varient sensiblement.

Comparez les offres d'électricité en quelques clics

Comparez les offres dispos chez vous et trouvez l'offre idéale en moins de 10 secondes.

Votre énergie
Votre logement

Questions fréquentes sur le raccordement Enedis

Comment faire une demande de raccordement Enedis en ligne ?

Vous déposez votre dossier sur le portail officiel connect-racco.enedis.fr. Le portail est gratuit pour les particuliers et permet de déposer la demande, joindre les pièces justificatives, suivre l'avancement du dossier, télécharger le devis et payer en ligne. Si vous préférez le téléphone, vous appelez le 09 70 83 19 70 du lundi au vendredi de 8h à 17h.

Quel est le prix d'un raccordement Enedis pour un particulier ?

Pour un particulier jusqu'à 36 kVA, le tarif réglementé par la CRE se situe entre 426,24 € (branchement domaine privé seul, réseau déjà devant le terrain) et 1 684,80 € TTC (branchement complet public + privé). Au-delà, si une extension de réseau basse tension est nécessaire, le tarif est établi sur devis selon la longueur de la ligne à créer. Le tarif est identique partout en France métropolitaine.

Quel est le délai d'un raccordement Enedis ?

Le délai moyen est de 2,5 mois pour un raccordement sans extension de réseau (le réseau BT est déjà devant le terrain) et d'environ 5 mois si une extension est nécessaire (création d'une ligne BT). Comptez ensuite 10 jours ouvrés entre votre demande et la réception du devis (jusqu'à 6 semaines en cas d'extension complexe). Source : délibération CRE n° 2025-78.

Faut-il un Consuel pour le raccordement Enedis ?

Oui. Le Consuel jaune (Certificat de Conformité électrique) est obligatoire avant la mise en service d'une nouvelle installation. Il atteste du respect de la norme NF C 15-100 et est transmis à Enedis pour activer votre compteur. Le Consuel est délivré par l'organisme officiel Consuel après vérification de l'installation par votre électricien.

Comment raccorder des panneaux photovoltaïques au réseau Enedis ?

La demande de raccordement photovoltaïque se fait sur le même portail connect-racco.enedis.fr. Avant la demande, vous devez obtenir les autorisations d'urbanisme nécessaires, choisir un installateur RGE et trancher entre autoconsommation totale, autoconsommation avec revente du surplus ou revente totale. Le raccordement est gratuit pour l'autoconsommation avec revente du surplus ; il est facturé pour la revente totale d'une nouvelle installation (barème de raccordement Enedis).

Quelle différence entre raccordement définitif et raccordement provisoire ?

Le raccordement définitif concerne un logement neuf ou une extension destinée à être branchée durablement : procédure complète, Consuel obligatoire, délais de 2,5 à 5 mois. Le raccordement provisoire sert pour un chantier ou un événement temporaire (concert, marché, tournage) : procédure allégée, Consuel non requis, délais 25 à 60 jours, tarifs entre 39,60 € et 734,40 € TTC selon le type d'installation.
